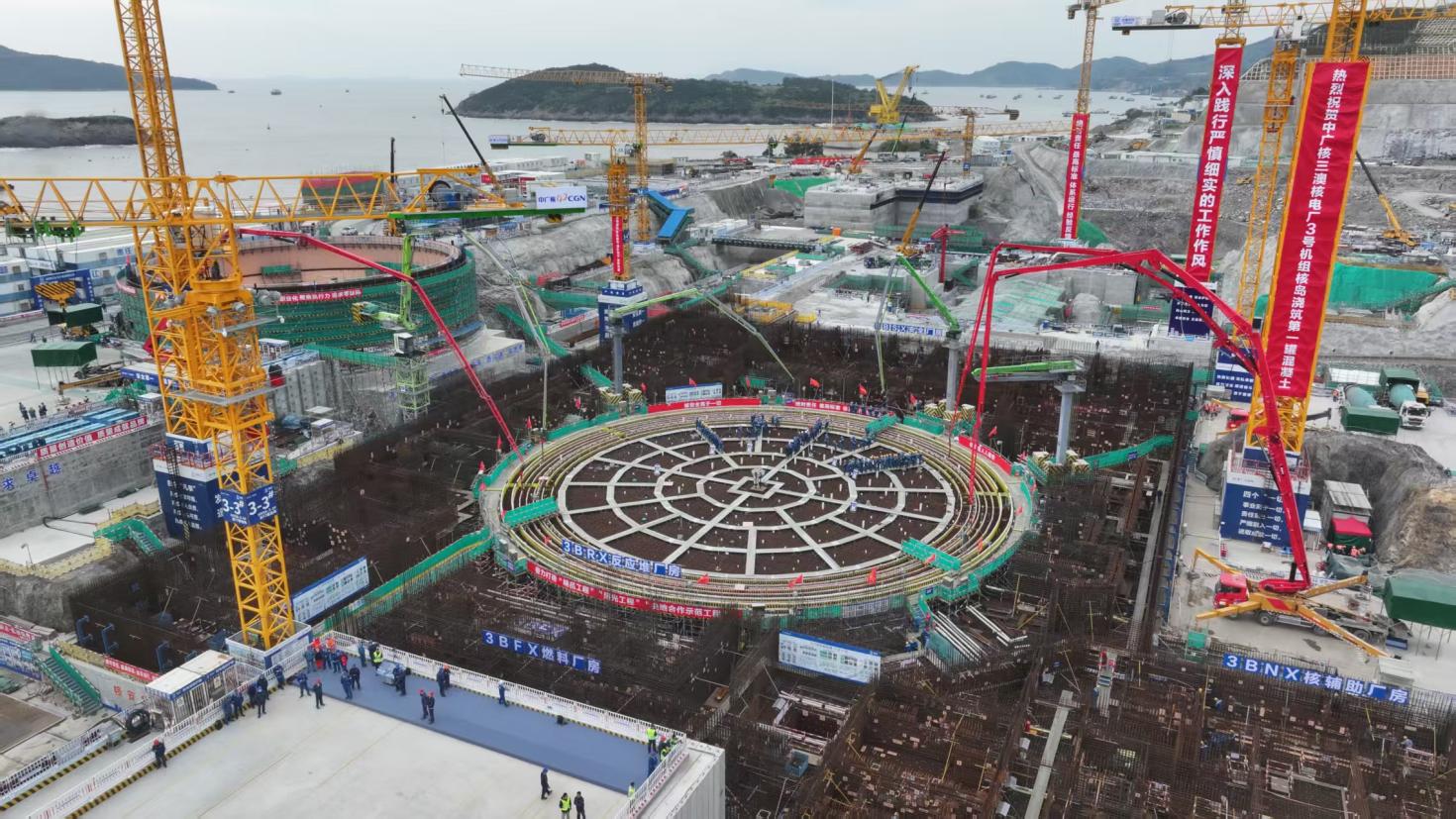

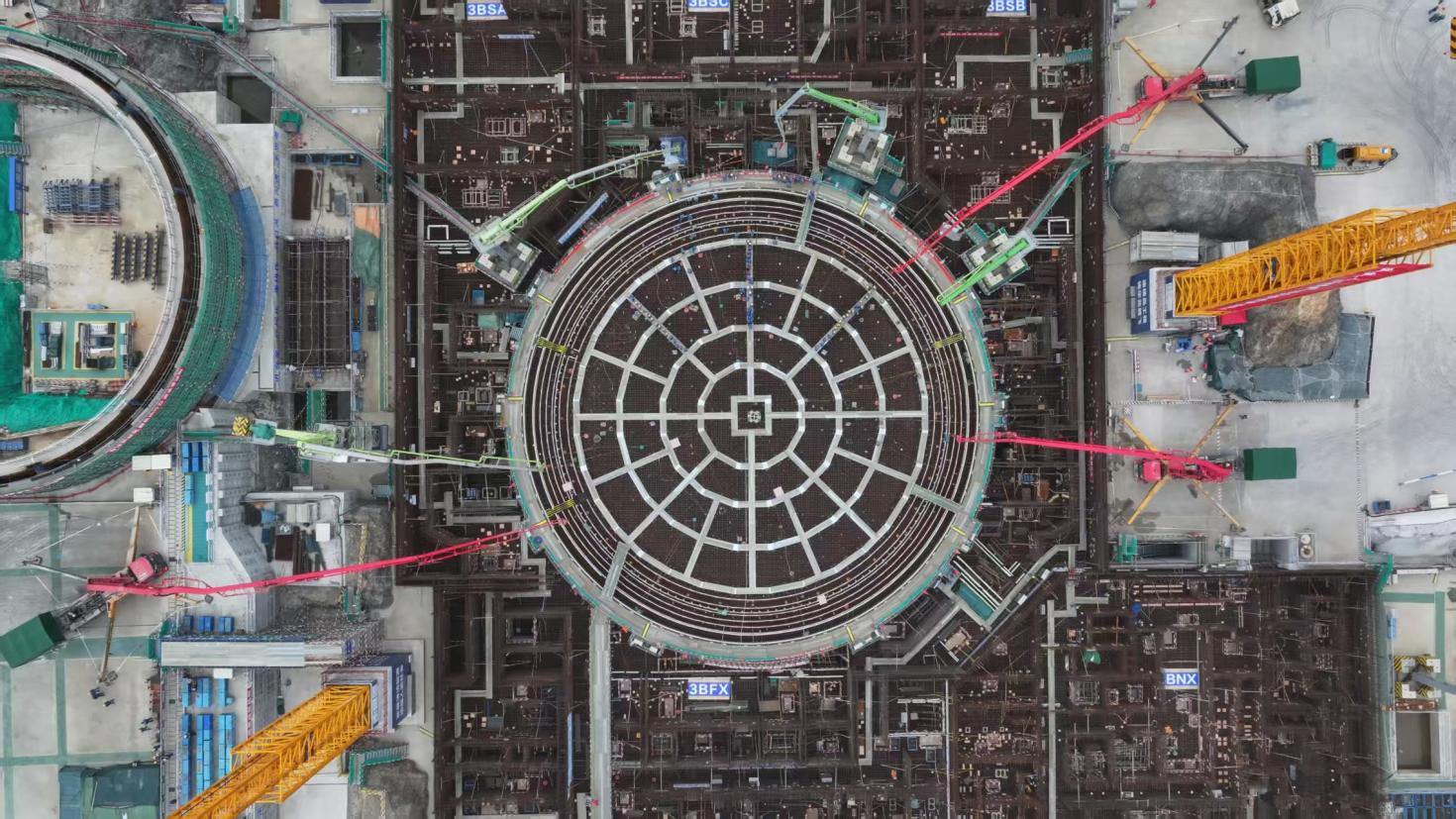

深圳新聞網2025年11月19日訊(記者 胡津瑋)11月19日,中廣核浙江三澳核電項目3號機組開始核島第一罐混凝土澆筑(FCD),標志著該機組主體工程正式開工,三澳核電項目二期工程建設序幕全面拉開。

浙江三澳核電項目是全國首個民營資本參股的核電項目,本次開工的3號機組于2024年8月19日獲國家核準,采用“華龍一號”三代核電技術,建成后預計年發電量可達100億千瓦時,可滿足約100萬人口的年生產生活用電需求,將持續為長三角地區經濟社會發展提供清潔能源助力。

“本次澆筑混凝土總量約8820立方米(未扣除鋼筋體積),預計持續57小時?!敝袕V核蒼南核電有限公司黨委委員、副總經理黃維德表示,項目團隊通過持續優化設計、改進施工流程并應用多項先進技術,有力保障了關鍵節點的高質量推進。目前已成功應用模塊化擋墻、地坑后貼法等創新工藝,后續還將引入廊道裝配式建造、核島廠房裝配式通風管道施工等18項先進建造技術,為同類型核電項目積累可復制、可推廣的實踐經驗。
本次建設的一大創新亮點,體現在對施工場地局限的巧妙化解上。面對核島基坑周邊場地狹小的挑戰,項目團隊創新采用可拆卸預制擋墻結構,這也是該技術在中廣核“華龍一號”機組中的首次應用。該擋墻總長約62米,通過模塊化與可周轉設計,實現了核島周邊場地高效利用,相較傳統現澆擋墻節約成本約80萬元,縮短工期約10天,推動工程建設向高端化、智能化、綠色化邁進。此外,擋墻的設置釋放了周邊廠房筏基工作面,使得在FCD前兩個月即可開展筏基鋼筋施工,進一步提升了工程的安全性和經濟性。
目前,三澳核電項目整體建設有序推進。1號機組裝料前核安全檢查已完成,正式進入裝料準備階段;2號機組當前處于熱試準備階段,正在開展系統調試試驗、設備安裝工作。
(圖片由中廣核提供)
